Kutilan kanavan rakentaminen
Kutilan kanava -hanke etenee vaiheittain. Vuosina 2024–2025 on edistetty hankkeen rakentamissuunnittelua.

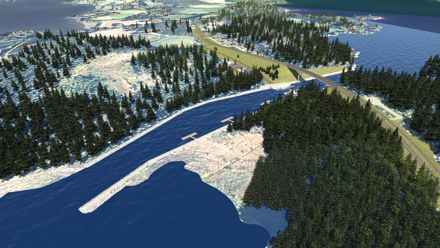

Hankkeessa on suunniteltu Kutilantaipaleelle noin 520 metriä pitkä kanava. Kanavalle rakennetaan yksi sulkuportti ja neljä asiointilaituria. Kanava tulee toimimaan itsepalvelukanavana. Itkonlahden ja Umianlammen välille toteutetaan noin 120 metriä pitkä läpikulkukanava. Lisäksi toteutetaan Tullisalmen ja Taipalsaaren väylät yhdistävä 11 kilometrin mittainen uusi paikallisväylä.

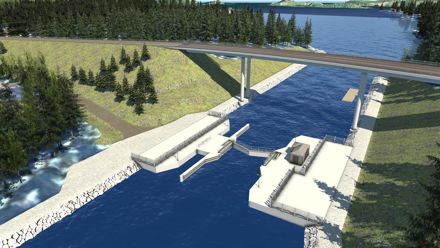

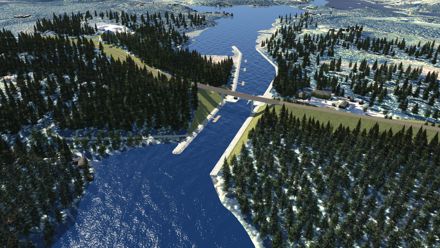

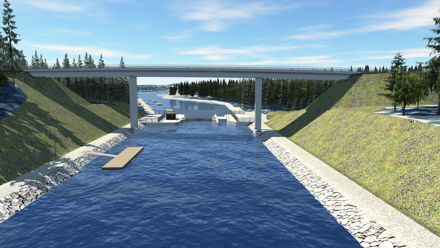

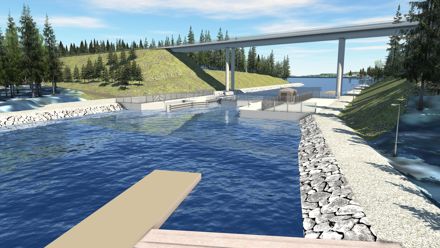

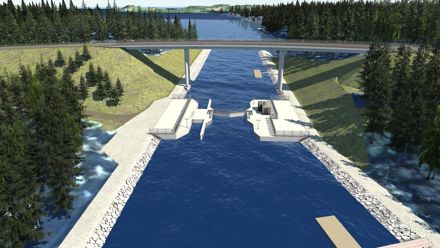

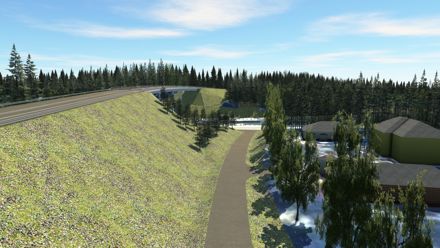

Kanavan yli, Mantereentien kohdalle, on suunniteltu silta, jonka alituskorkeus on 18,5 metriä. Lisäksi myös muihin alueen tiejärjestelyihin tehdään tarvittavat muutokset.
Hankkeessa toteutetaan kaksi virtauspumppaamoa. Ensimmäinen Kutilantaipaleelle ja toinen Kopinsalmeen. Kutilantaipaleen pumppaamo pumppaa vettä Kutilanlahdelta Umianlammen suuntaan ja Kopinsalmen pumppaamo Itkonlahdelta Maaveden suuntaan. Molempien virtausnopeus on 5 m³/s. Lisäksi Käkeläntaipaleelle toteutetaan virtauskanava, joka mahdollistaa veden läpivirtauksen.
Valtio on myöntänyt kanavan rakentamiseen 12,5 miljoonaa euroa. Taipalsaaren kunta ja Lappeenrannan kaupunki ovat sitoutuneet rahoittamaan hanketta yhteensä viidellä miljoonalla eurolla. Puumalan kunta on mukana rahoittamassa hanketta 50 000 eurolla.
Kanavahanke sai vesilupapäätökset Etelä-Suomen aluehallintovirastolta elokuussa 2024. Kanava-, väylä- ja pumppaamokokonaisuutta koskeava lupapäätös on Vaasan hallinto-oikeuden käsiteltävänä. Päätöstä odotetaan keväällä 2026. Jos myönteinen päätös saadaan, rakentamisen toteutus voisi alkaa aikaisintaa loppuvuodesta 2026 tai alkuvuodesta 2027. Rakentaminen vienee noin 2–2,5 vuotta. Kanavan käyttöönottoa odotetaan aikaisintaan kesäkaudeksi 2029.
Silta- ja tiesuunnitelmien ohjaus: Kaakkois-Suomen ELY-keskus ja Taipalsaaren kunta
Kanava-, pumppaamot- ja väyläkokonaisuuden suunnittelun ohjaus: Proviko Oy ja Taipalsaaren kunta
Rakentamissuunnittelukokonaisuuden pääsuunnittelija: A-insinöörit Suunnittelu Oy
